水利工程施工技术

免费可读

一、认识土石坝

(一)土石坝优点

(1)就地取材,造价低。

(2)对地基要求低。

(3)便于机械化施工。

(4)施工技术简单,易于掌握。

(二)土石坝分类

土石坝按施工方法分类,可分为碾压式、水中填土、水力冲填、定向爆破等。其中,以碾压式土石坝应用最广。

(三)土石坝作业内容

(1)准备作业:四通一平、临时房屋、清基、排水等。

(2)基本作业:料场开采、上坝运输、坝面作业等。

(3)辅助作业:料场覆盖层清除、坝面排水、刨毛等。

(4)附加作业:整修坝坡、铺砌护面、植草皮等。

(四)土石坝施工特点

(1)上坝高峰一般在合龙后的下一个汛期到来之前(因土坝坝顶一般不允许过水,施工导流较混凝土坝复杂)。

(2)要严格控制压实质量及坝体与岸坡或地基的连接处理。

二、土石坝施工作业内容

(一)料场规划与使用

1.规划与使用原则

(1)符合筑坝要求,质地均一。

(2)储量相对集中,料层厚。

(3)保留一定数量的近料区,以备合龙和拦洪时使用。

(4)合理使用料场,减少坝料加工。

(5)料场覆盖层薄,便于开采。

(6)采集工作面宽阔,运距较短,有足够废料堆场。

(7)料场应尽量少占用耕地、林场。

2.料场规划与使用

料场规划与使用影响设计与施工,关系施工质量、工期、造价,非常重要。

(1)空间规划:对料场的位置和高程恰当选择、合理布置。

①要求。a.土石料的上坝运距尽可能短,但应在坝区300m之外;b.高程有利于重车下坡;c.上、下游,左、右岸最好都有料场。

②使用:高料高用、低料低用,减少垂直运输。

(2)时间规划:考虑施工强度、季节和坝前蓄水等变化。

①近料先用,远料后用。

②易淹没先用,不易淹没后用。

③含水量高的旱季用,含水量低的雨季用。

④高强度上坝时利用近料场,低强度上坝时利用远料场。

⑤保留一部分近料场,供合龙后填筑到拦洪高程使用。

(3)质与量规划:料场规划的基本要求是决定料场取舍的前提。

①对其地质成因、产状埋深、储量及各种物理力学指标(如容重、含水量、颗粒级配等)进行全面勘探和试验,并对各阶段用量有统一规划。

a.主要料场特点:质量好、储量大,料场开采方便、运距近。一般主料场储量是设计方量的2.0~2.5倍(考虑自然方与压实方的差异,以及开挖、运输、占道、填筑等损耗)。

b.规划料场储量与填筑量之比为:土料2~2.5,砂砾料1.5~2,水下砂砾料2~3,石料1.5~2,反滤料3~4。

②备用料场:当主料场被淹、土料过湿或其他原因不能使用时启用。备用料场一般在淹没区以外,占主料场的20%~30%。

(4)利用弃渣:为降低成本,尽量使用永久建筑物和临时建筑物的挖方作为填料。

(二)挖运组织

1.综合机械化原则

土石坝施工挖、运、填等工序均由相互配套的施工机械来完成,组织“一条龙”的生产线,称为土石坝的综合机械化施工。

(1)充分发挥主要机械,特别是关键工序的主导机械的作用,可加快进度,降低成本。

(2)根据机械的工作特点,进行选择、配套。

(3)机械配套要利于使用、维修和管理。如配套机械的型号、规格尽量减少,一种机械尽可能完成多道工序,减少配套环节,简化维修管理工作。目前有向大型、高效机械发展的趋势。

(4)充分发挥配套机械的生产能力。配套机械的生产能力应略大一些。

(5)合理布置工作面,充分发挥机械的工作效率,减少机械的转运时间。

(6)设置必要的修配企业,严格执行保养制度和操作规程,确保机械的完好率和安全。

2.土石方挖运配套方案

(1)人工开挖,手推车、架子车、翻斗车运输。

(2)挖掘机挖装,自卸汽车运输。

(3)挖掘机、采砂船挖装,机车牵引,皮带机上坝。

(4)铲运机装运上坝。

3.挖运强度和机械数量的确定

(1)挖运强度。挖运强度是选择挖运设备数量的依据。

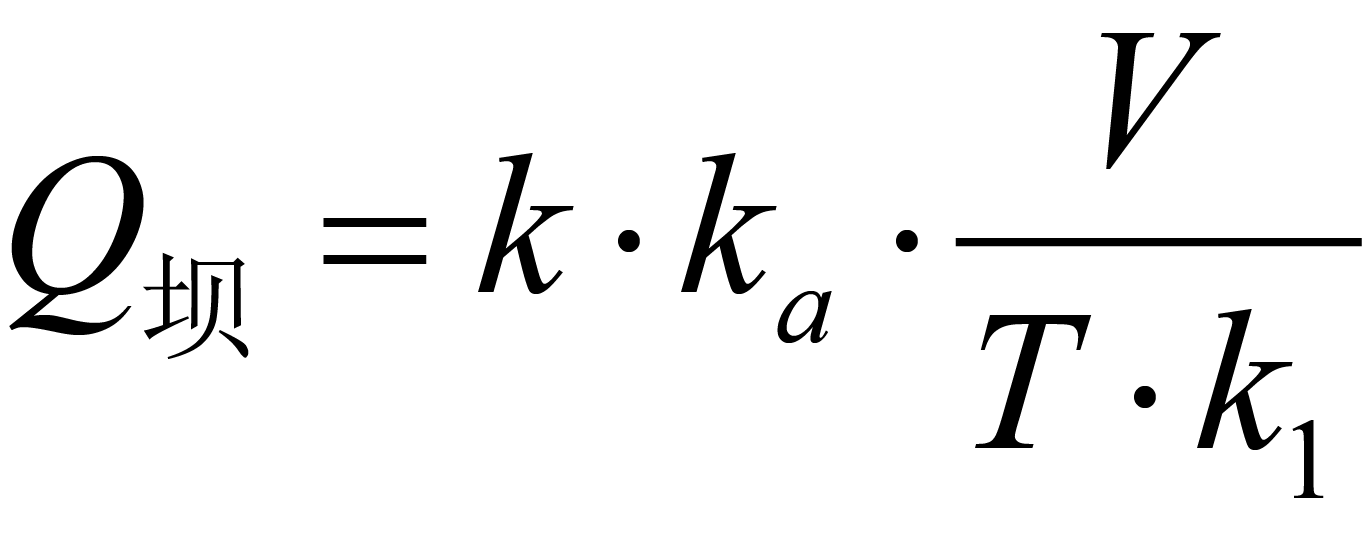

(2)上坝强度(填筑强度):根据施工进度计划的要求,施工各阶段每日(班)需完成的上坝方量,按下式计算:


式中:

image86.png—填筑强度(压实方/日或班);

V—坝体分期填筑方量(压实方);

T—分期时段内有效施工时间(日或班);

ka—沉陷影响系数;1.03~1.05;

k1—坝面土料损失系数;0.9~0.95;

k—施工不均衡系数;1.2~1.3。

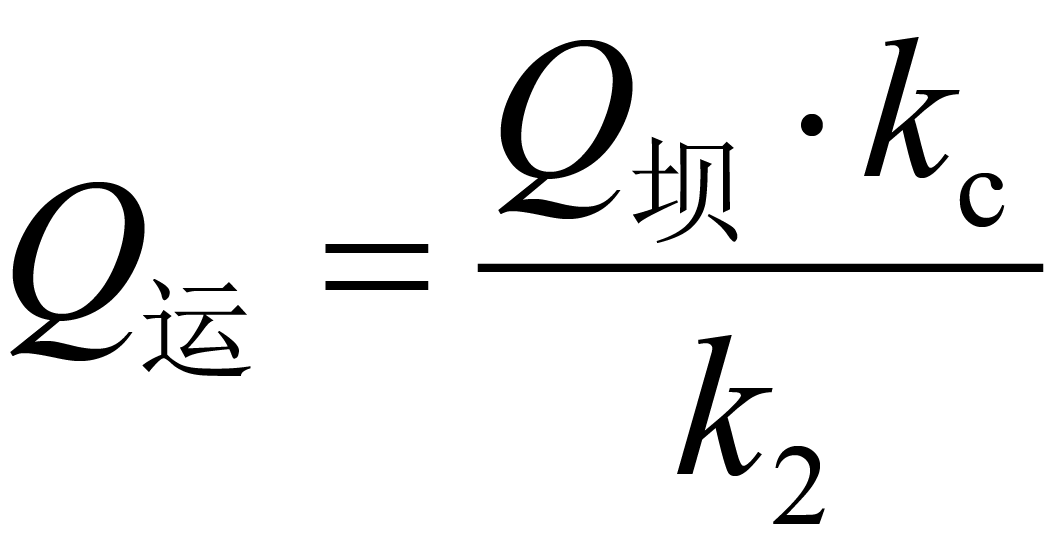

(3)运输强度按下式计算。


式中:

image93.png——运输强度(松方/日或班);

image86.png——填筑强度(压实方/日或班);

kc——压实方转松方的体积换算系数(>1,需根据土料试验确定);

k2——运输损失系数,取0.95~0.99,与土性及运输方式有关。

注:kc是压实方与松方的体积比(例如:1m³压实方≈1.25m³松方,则kc=1.25)。

(4)开挖强度按下式计算。


式中:

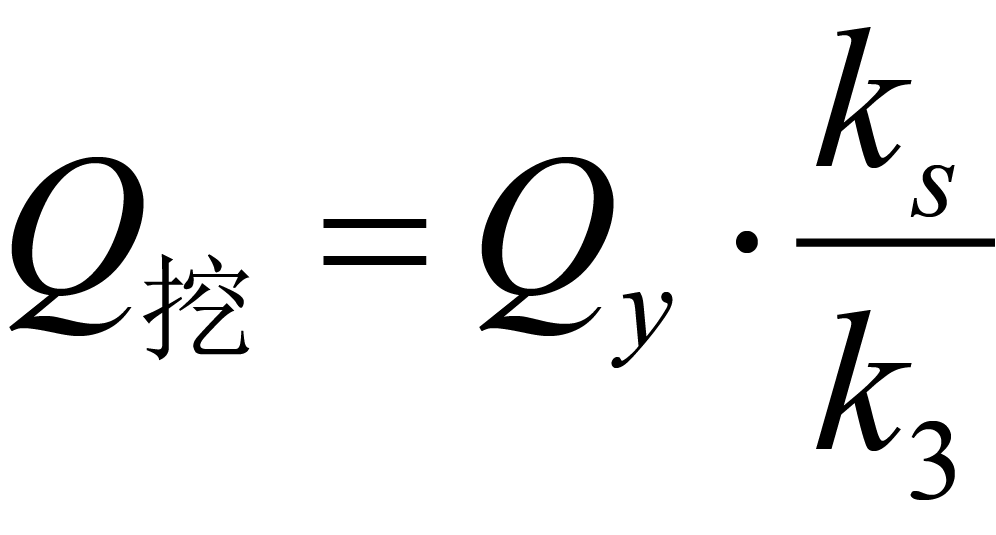

image97.png——开挖强度(自然方/日或班);

image.png——运输强度(松方/日或班);

ks——松方转自然方的松散系数(>1,需根据土料试验确定);

k3——土料开挖损失系数,取0.92~0.97。

注:ks是自然方开挖后的松散膨胀系数(例如:1m³自然方开挖后变为1.3m³松方,则ks=1.3);公式逻辑:压实方→松方→自然方,需逐级转换。

(5)机械数量的确定,以自卸汽车配合挖掘机为例。

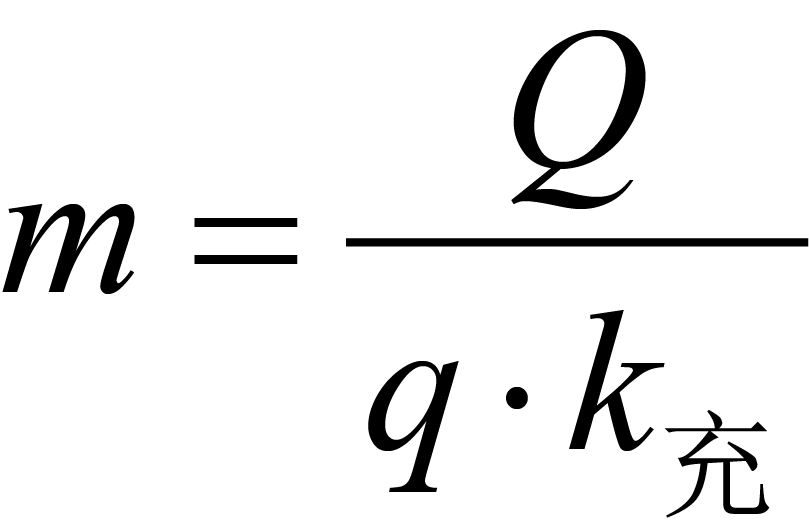

挖掘机给自卸汽车的装车斗数应控制在合理范围内。一般为3~5斗。m值过大,装车时间长,汽车等候时间长,降低汽车的效率;m值过小,汽车就位时间增多,降低挖掘机的效率。装车斗数按下式计算:


式中:

m——装车斗数;

Q——自卸汽车载重量(吨或 m³);

q——挖掘机的斗容量(m³);

k——挖掘机土斗充盈系数,取0.95~1.0;

注:计算结果需取整数(如m4.2,取4斗)。

(6)挖掘机的数量计算

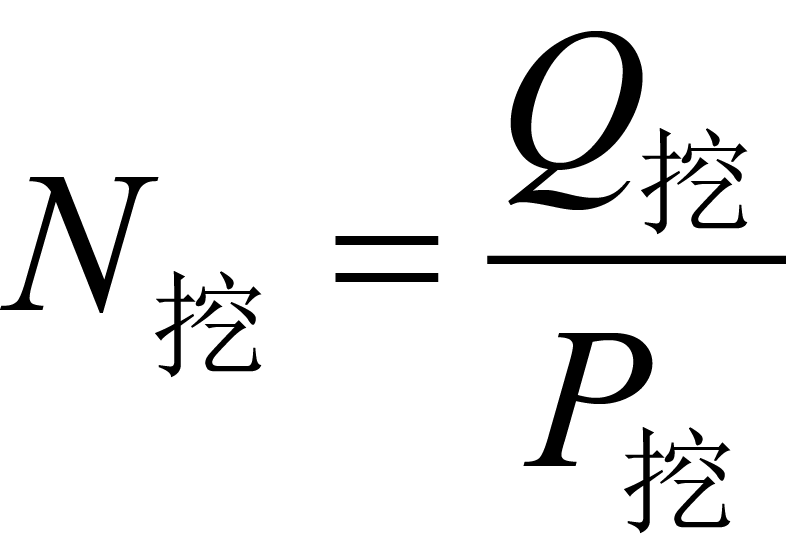

式中:

N——挖掘机数量(台);

Q——最大开挖强度(自然方/日或班);

P——单台挖掘机生产率(自然方/日或班)。

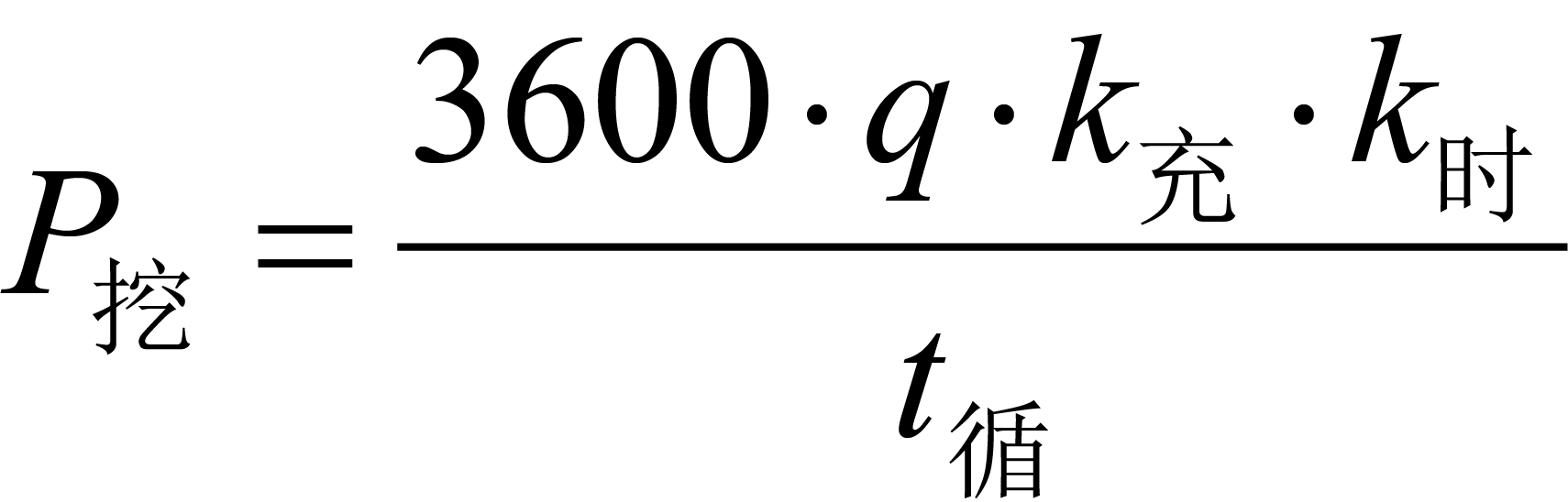

生产率公式:


式中:

P——单台挖掘机生产率(自然方/日或班);

q——挖掘机的斗容量;

k——挖掘机土斗充盈系数,取0.95~1.0;

k——时间利用系数(0.7~0.9);

t——挖掘机单循环时间(s)。

(7)汽车数量计算。

①按汽车的生产率计算(与一台挖掘机配合)。

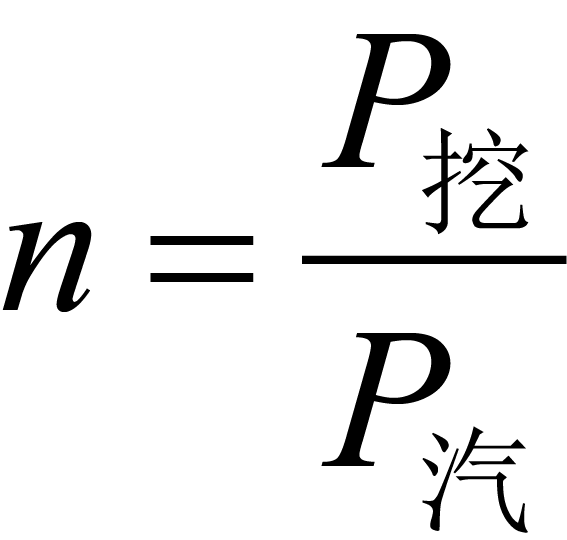

式中:

n——单台挖掘机配套的汽车数量(台);

P——单台挖掘机生产率(自然方/日或班);

P——单台汽车生产率(自然方/日或班)计算方法同;

注:n×PP,n台汽车的生产率应略大于一台挖掘机的生产率。

②按汽车的循环时间计算(与一台挖掘机配合)。

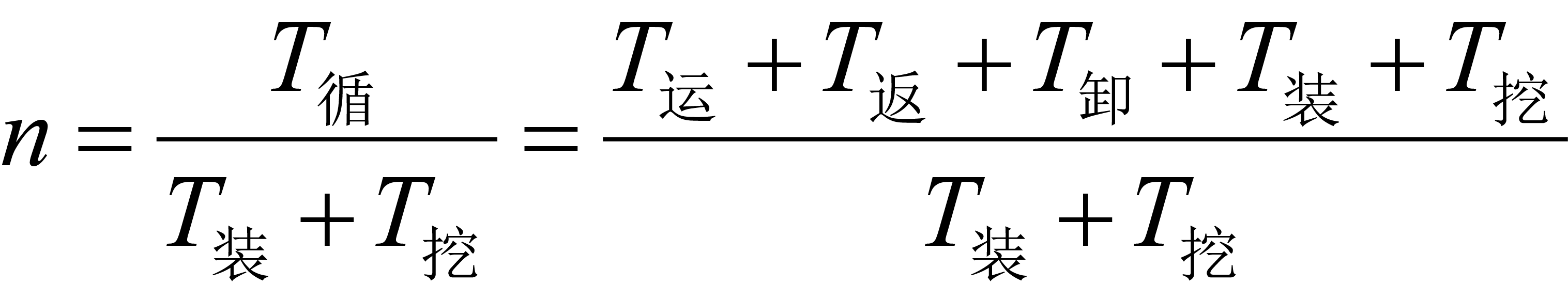

式中:

n——单台挖掘机配套的汽车数量(台);

T——汽车循环总时间(分钟)(含装、运、卸、返);

T——装车时间(min);

T——挖掘机工作一个循环所需的时间(min)。

Tk·m·Tm——装车斗数;k——装车时间延误系数)。

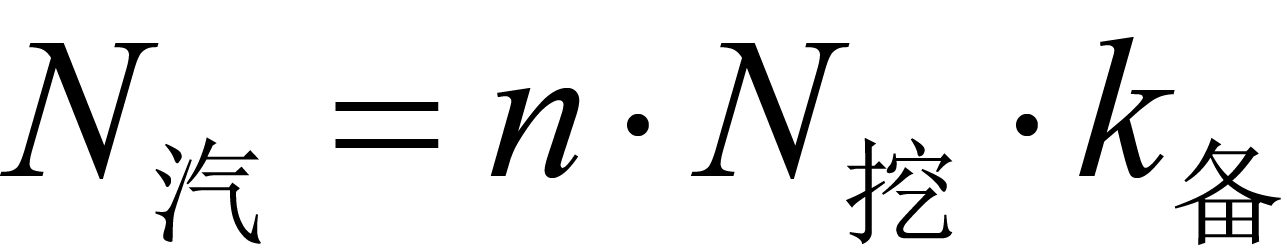

③汽车的总需要量。


式中:

N——汽车的总需要量(台);

n——单台挖掘机配套的汽车数量(台);

N——挖掘机数量(台);

k——设备备用系数(1.2~1.3)。

(三)清基与坝基处理

1.清基

将坝基范围内的树木、草皮、乱石、淤泥、有机质含量大于2%的表土、自然容重小于1.48kg/cm3的细砂、高压缩土、湿陷黄土清除。对试坑等进行处理。

2.坝体与两岸的连接

(1)岸坡开挖原则。先岸坡后河槽,自上而下,分层开挖。

(2)山坡与塑性心墙、斜墙、均质坝连接部分应清理至不透水层。

①岩石岸坡。开挖坡度不陡于1:0.75;不得挖成台阶形或反坡,不允许有明显的折坡点;对于局部反坡应用混凝土回填,补成平顺坡面;回填土料前,在开挖面涂3~5mm黏土浆(水土重量比1:2.5~1:3)。

②黏土或非湿陷性黄土。开挖成不陡于1:1.5的缓坡,坡面平整;岸坡与非黏土连接部分,其清理坡度不得陡于山坡土壤在饱和情况下的稳定坡度。

3.坝基防渗处理

(1)覆盖层较薄,多用截水槽处理。

①截水槽的形式:底宽5~10m,深10~16m,边坡1:1.5~1:2.0。

②截水槽施工要求。开挖到基岩或不透水层;截水槽回填必须在地基处理和混凝土截水墙浇完达一定强度后进行(混凝土截水墙是处理基础岩石与截水槽层面间渗透的有效方法);截水墙两侧回填应平起,高出截水墙0.5m后用机具碾压。

(2)覆盖层较厚,一般用混凝土防渗墙和灌浆处理。

(四)坝面作业

1.作业内容与特点

(1)内容:铺土、平土、洒水(或晾晒)、压实、质检、刨毛、整修边坡、修筑反滤层、排水体、护坡等。

(2)特点:工种多、工序多、机具多,工作面狭窄。所以易造成干扰、窝工,影响施工质量和进度。一般多用流水作业。

2.坝面流水作业及其划分

(1)流水作业:按照施工工序数目将坝面划分成若干区段,然后组织各工种的专业化施工队在不同的区段内同时进行施工。这样,对每个工种专业队来讲,按工序逐工段地连续完成本专业工作,实施平行流水作业。

(2)优点。

①施工专业化,有利于技术提高。

②保证人、地、机具三不闲。

③避免施工干扰,利于安全施工。

(3)各施工时段工作面的大小取决于各施工时段的上坝强度。流水区段的划分可按下式计算。


式中:

m——流水区段数量;

image.png——坝体某高程工作面面积(单位:㎡)

image.png——要求流水单位时间(班)的铺土面积(单位:㎡)

讨论:若流水工序数为m

(1)m=m流水作业正常进行。

(2)m>m流水作业仍可以正常进行。

(3)m<m流水作业不能正常进行。原因是坝面上升,工作面减小所致。调整方法如下。

①缩短流水作业单位时间。

②合并一些工序,减少流水工序数目m

③降低单位时间的上坝强度。

3.坝面填筑

(1)铺土。

①铺料沿坝轴线方向进行。

②厚度均匀,超径土块打碎,石块剔除。

③对黏土采用进占法卸料,使汽车在松土上行驶(防过分压实,引起剪切破坏);对砂砾料可采用后退法卸料。

④坝面每隔40~60m设专用“道口”,填筑三四层后换一次路口(防汽车将反滤料带入防渗体或超压土体,设路口便于集中解决)。

⑤黏土料铺填压实应保持连续性,防含水量变化。铺上一层料前,应对下一层料进行洒水润湿,如下一层是光面还应进行刨毛处理,刨毛深度宜为3~5cm,并应覆盖整个压实面。

(2)平土。

①严格按设计要求掌握平土厚度,且厚度要均匀。

②塑性心墙、斜墙坝面应向上游倾斜1%~2%坡度,均质坝由中间分别向上下游倾斜1%~2%坡度,以利排水。

③平土应使表面平整,防止雨后积水。

④质量控制要点:“算方上土,定点卸料,随卸随平,定机定人,铺平把关,插钎检查。”

(3)压实(填筑作业中最重要工序)。

①压实按一定次序进行,防止漏压和超压,多采用进退错距法。

②碾压方向应平行于坝轴线,如果必须沿坝轴线方向分段,搭接长度不应小于0.5m。

(4)心墙、斜墙与砂壳的施工(按土砂填筑先后顺序)。

①先土后砂法。先土后砂法是指先填压2~3层土料,再铺一层砂料与之整平,然后对砂料和土料的边界进行压实。这种方法土料表面高于砂料,压实在无侧线条件下进行,易形成松散土带(宽度不宜超过50cm)。

②先砂后土法。先砂后土法是指先填筑砂料,形成一个砂槽,在槽中填压黏土,每填筑一层黏土,将砂槽收缩一次(防超填),以控制土砂边线。这种方法铺平、压实都在有侧限的条件下进行,松土边少(20~30cm)而密实,压实效果好。目前已被广泛采用。

③斜墙坝:可采用土砂平起法,亦可用先施工砂壳,然后再施工斜墙(可避免因砂壳的不均匀沉陷造成斜墙裂缝)。应注意斜墙保护层填筑应与斜墙同步上升,两者高差不宜超过0.5m。

(5)接缝的处理。

①施工接缝:当坝体分期施工或土坝分段填筑时会形成横向和纵向施工接缝。

②纵向接缝:为了保证防渗要求的整体性,一般不宜设纵向接缝(平行于坝轴线)。特别是防渗体不宽时,不允许有纵向接缝。均质坝允许有纵向接缝。

③横向接缝:横向接缝坡度不陡于13,当接缝高度大于1.5m时,应设置结合槽。结合槽断面尺寸宜为深0.3m、底宽0.5m,边坡11。

④流水作业区段之间的纵向接缝,压实土料应互相叠压0.5m以上,且各压实层的接缝应上下错开。

4.质量检查与控制

(1)料场检查。对土质、土块大小、含水量,防雨、防冻、排水措施进行检查。土料含水量控制一般在料场内进行。

(2)坝体填筑检查。铺平、压实、含水量等进行检查。

5.冬季施工

冬季,土开始冻结的温度总是低于0℃,即土体有过冷现象。土的过冷温度和持续时间与土的种类、含水量及温度梯度等有关。当日平均气温低于-1℃时,不宜进行黏土料填筑;若需施工,必须采取保温措施,确保土料在冻结前完成压实。

三、碾压式土石坝施工方案

熟悉土石坝施工的基本作业内容;指导学生从编制施工专项方案到组织实施。

(一)工程概况

本工程位于××市××村,初期坝采用均质土坝,顶宽2.0m、坝高2.4m,均质土坝工程量约为1.55×104m3。坝体填筑采用灰场内土料,坝外坡比为1∶2,内坡比为1∶2。

(二)引用标准

《碾压式土石坝施工规范》。

《堤防工程施工规范》。

《渠道防渗衬砌工程技术标准》。

《水利水电工程施工测量规范》。

《水电水利基本建设工程 单元工程质量等级评定标准 第7部分:碾压式土石坝工程》。

《水利水电工程单元工程施工质量验收标准 第4部分:堤防与河道警治工程》。

《土工合成材料 非织造布复合土工膜》。

(三)施工准备

(1)对合同及设计文件进行深入分析,具体条件编制施工组织设计。

(2)做好各项技术准备,并做好“四通一平”临建工程,各种设备和器材的准备工作。导流及引排水工程已完成。

(3)测量放样工作已验收合格,对主要测点已埋设牢固的标架、基石、坝(堤)身放样已按设计预留沉降量。

(4)对土料场进行现场核查,贮量应大于需用量的1.52.5倍。土质及天然含水量符合设计要求。

(5)施工机械、试验设备到位,已做防渗体土料碾压试验,基础清理已完成并经过验收。

(四)施工操作要求

1.土料开挖

(1)料场开挖前应划定开挖范围,清除树根乱石及妨碍施工的一切障碍物,排除场内积水,开好排水沟。

(2)土料的天然含水量接近施工控制下值时,采用立面开挖,含水量偏大时,采用平面开挖。

(3)当层状土料有须剔除的不合格料层时,用平面开挖,当层状土料允许掺混时,用立面开挖。

(4)冬季施工宜采用立面开挖方式。

(5)取土坑壁应稳定,立面开挖时严禁掏底施工。

2.铺料

(1)防渗体土料铺筑应平行堤轴线顺次进行,分段作业和长度不应小于100m,人工作业时应不小于50m。

(2)作业面宜分成铺土、碾压、检验三段,以利流水作业,应分层统一铺土、统一碾压,专人取样检验,严禁出现界沟。

(3)相邻施工段的作业面需均衡上升,若不可避免出现高差时,要以1∶3~1∶5的斜坡连接。

(4)土料宜用进占法卸料,用推土机或人工铺至规定部位,严禁将砂砾料或其他透水料与黏性土料混杂。

(5)铺土厚度和土块直径限制尺寸见表8-1。

表8-1 铺土厚度和土块直径限制尺寸表

压实功能类型

压实机具种类

铺土厚度/m

土块限制直径/m

轻型

人工夯、机械夯

15~20、20~25

≤5、≤8

中型

12~15t平碾斗容2.5m3铲运机5~8t振动碾

25~30

≤10

重型

斗容大于7m3铲运机10~16t振动碾加载汽胎碾

30~50

≤15

(6)铺料至堤边时,应在设计边线外侧各留出一定余量,人工铺料为10cm,机械铺料为30cm。

(7)通过保持填土面平整,算方上料,及时检测厚度等措施控制铺土厚度。土厚度允许误差为0~+5cm。

3.碾压

(1)碾压机械行走方向应平行于提轴线。分段分片碾压时相邻作业面的碾压搭接宽度,平行提轴线方向不应小于0.5m,垂直堤线方向不应小于3m。

(2)碾压机械进行碾压时,采用进退错距法作业。碾压搭接宽度大于10cm。铲运机兼作压实机械时,采用轮迹排压法,轮迹搭压轮宽的1/3。

(3)机械碾压不到的部位,用蛙式打夯机或木夯机夯实,夯实采用连接环套打法,夯迹双向套压,夯压夯1/3,行压行1/3,分段分片夯实时,夯迹搭边重叠宽度应不小于1/3夯径。

(4)铺土碾压、检验连续作业,松土不过夜。用平碾碾压后,在上层土铺料前,需进行刨毛或用推土机再碾压一遍,以利上下两层土料连接。

(5)控制土料含水量,控制铺土厚度,控制碾压遍数来达到设计干容量。对土料含水量偏小的适当洒水翻拌,含水量过大的在料场开好排水沟,在现场进行翻晒后碾压,防止出现弹簧土。

(6)通过采用进占法卸料,减少载重车辆在坝面行驶距离等方法,防止填土产生剪力破坏,一经发现必须彻底返工处理。

4.干容量试验

(1)每层土料碾压后均需测定干容重,达到设计要求后才能进行上层铺土。

(2)干容重用环刀法测定,对环刀内径埋堤防工程不小于70㎜,水库工程不小于100㎜。

(3)每层取样数量控制在100~150m3取样一个,特别狭长的堤防加固按每20~30m取样一个,一般应均匀分布,取样位置在层厚的下部1/3处取样。

(4)环刀取样试验不合格的部位必须再碾压或作局部处理,至复验合格后方能继续下道工序。

5.雨季填筑

(1)心墙及斜墙的填筑面应稍向上游倾斜;均质坝可从中层凸起向上下游倾斜,以利排汇雨水。

(2)做好雨情预报,雨前用载重汽车,平碾等快速压实层松土;注意填筑面平整,以防积水。

(3)做好坝面保护,下雨或雨后不践踏坝面;禁止车辆通行;雨后应晾晒或处理合格才能复工。

(4)狭窄场面防雨覆盖塑料布;大型机械在雨前开出防渗体填筑面。

(5)做好坡面保护,防止雨水冲坏坡面。

6.冬季负温填筑

(1)负温施工时应取正温土料,装土、铺土、碾压、取样等工序都应快速连续作业,土料压实时的气温必须在-1℃以上。当日最低气温在-10℃以下或在0℃以下且风速大于10m/s时应停止施工。

(2)负温下施工时,黏性土含水量不大于极限的90%,砂砾料含水量应小于4%。

(3)冬季填筑应减小铺土厚度或加大压实功能,采用重型碾压机械。

(4)施工前必须将填筑面的冰雪清理干净,严禁填筑土料中夹带冰雪。

(5)做好心墙、斜墙防渗体的保温,防止已压实土层冻结。

(五)质量标准

(1)水库防渗体碾压后的干容重,其合格率不小于90%,且不合格不得集中,不合格干容重不得低于干容重的98%。

(2)土料碾压筑堤单元工程质量检测项目与标准见表8-2。

表8-2 土料碾压筑堤单元工程质量检测项目与标准

项次

检测项目

质量标准

1

铺料厚度

允许偏差0~+5cm

2

铺垫边线

允许偏差人工作业+10~+20cm

机械作业+10~+30cm

3

压实指标

符合设计要求

(3)土料碾压筑堤单元工程压实质量合格标准见表8-3。

表8-3 土料碾压筑堤单元工程压实质量合格标准

项次

填筑类型

筑堤材料

压实干密度合格率下限

1.2级土堤

3级土堤

1

新填筑堤

黏性土

85

80

少黏性土

90

85

2

老堤加高加厚

黏性土

85

80

少黏性土

85

80

3

黏土防渗体

黏性土

90

85

注:1.不合格样干密度不得低于设计干密度值的96%。

    2.不合格样不得集中在局部范围内。

碾压土堤外观质量合格标准见表8-4。

表8-4 碾压土堤外观质量合格标准

检查项目

允许偏差或规定要求/cm

检查频率

检查方法

堤轴线偏差

+15

每200延m测4点

用经纬仪测

堤顶高程

0~+15

每200延m测4点

用水准仪测

平台顶

-10~+15

堤顶宽度

-10~+15

每200延m测4点

用皮尺量

平台顶

-5~+15

坡度、边坡

不陡于设计值

每200延m测4点

用水准仪测和用皮尺量

平顺度

自测平顺

(六)注意事项

(1)基础清理必须按设计进行,清理后请监理、设计部门派出的工程师现场确认并签证后才能开始填筑,对清基中发现的特殊情况必须根据设计要求进行处理,并做好相关记录。

(2)填筑分块顺序必须根据施工组织设计,对软土地基上的填筑遵循“薄层轮加,交叉填筑,均衡上升”的原则。

(3)做好地表沉降和水平位移观测点,严格控制回荷速率,防止失稳。

(4)按时保养,维修施工机械;持证上岗,严禁无证驾驶,确保施工安全。

(5)当料场发生变换时,及时会同设计、监理做好碾压试验,控制碾压质量。

(6)工程施工必须服从防汛,要组织好抢险队伍,确保防潮安全。

(七)复合土工膜

灰场内所有土工膜为PE复合土工膜(两布一膜),膜厚0.3mm,渗透系数不大于1×10﹣7cm/s。

首先,要用料径较小的砂土或黏土找平基面,铺设土工膜(土工膜不要绷得太紧,两端埋入土体部分呈波纹状),再在所铺的土工膜上用碎石屑铺一层10cm过渡层,砌上30cm块石作防冲保护层;其次,施工时应尽力避免石块直接砸在土工膜上,最好边铺膜边进行保护层的施工;最后,复合土工膜与周边结构物连接应采用膨胀螺栓和钢板压条锚固,连接部位要涂刷乳化沥青(厚2mm)粘接,以防该处发生渗漏。

1.复合土工膜的施工方法

①复合土工膜在运输过程中不要拖拉、硬拽,避免被尖锐物刺伤。

②应从底部向高位延伸,不要拉得太紧,应留有1.5%的余幅,以备局部下沉拉伸(考虑到本工程的实际情况,边坡采取从上到下的铺设顺序)。

③相邻的纵向接头不应在一条水平线上,应相互错开1m以上。

④纵向接头应距离坝脚、弯脚处1.50m以上,应设在平面上。

⑤先边坡后场底。

⑥边坡铺设时,展膜方向应基本平行于最大坡度线。

2.复合土工膜的铺设方法

(1)复合土工膜铺设分渠底铺设、坡面铺设两个部分。

(2)铺设方法。

①沿渠道轴线方向水平滚铺。

②坡面铺设在坡面验收合格后,从顺坡面轴线方向滚铺,与渠底的复合土工膜连接采用丁字形连接。

3.铺设复合土工膜的注意事项

复合土工膜的铺设技术要求铺设应在干燥和暖天气进行;为了便于拼接,防止应力集中,复合土工膜铺设采用波浪形松弛方式,富余度约为1.5%,摊开后及时拉平,拉开,要求复合土工膜与坡面吻合平整,无突起褶皱;施工人员应穿平底布鞋或软胶鞋,严禁穿钉鞋,以免踩坏土工膜;施工时如发现土工膜损坏,应及时修补。

4.复合土工膜的拼接

本项目采用两布一膜复合土工膜,焊接采用热熔焊法施工,拼接包括土工布的缝接、土工膜的焊接,为了确保焊接质量,焊接应尽量在厂内进行,但为了施工方便,复合土工膜幅宽又不应太宽,必须在施工现场拼接。

复合土工膜焊接质量的好坏是复合土工膜防渗性能成败的关键,务必做好土工膜的焊接工作,确保焊接质量,因此土工膜焊接应由生产厂家派专业技术人员到现场操作、指导和培训,并采用土工膜专用焊接设备进行。
