水利工程施工技术
一、土石方开挖施工
(一)土石方工程施工前的准备工作
在进行土石方开挖前,应先对开挖区进行清基。清理内容包括开挖区的植被和表土清除。施工时,采用推土机清表,挖掘机挖树根。挖除树根的范围应延伸到离施工图所示最大开挖边线、填筑线或建筑物基础外侧3m的距离。开挖深度约为0.3m,清除物运至弃土场堆放,防止土壤被冲刷流失。
(1)清理施工场地、拆移障碍物。如旧有房屋、构筑物、道路、沟渠、管道、电线、电杆、坟墓、树木等。
(2)设置排水防洪设施。
①排水沟——合理布置,截面按需要,一般不小于0.5m×0.5m,坡度0.2%。
②截水沟或排洪沟——山坡地段,截断地表雨水流入施工地段,设在坡地较高处。
③挡水堤坝——低洼地施工,场地周围设置,防止雨水流入。
(3)修筑临时运输道路。场地内施工机械运行的道路,主要干线宜与永久性道路结合修建,一般双车道,宽度不小于7m。20cm 厚碎石或砾石路基,两侧结合设置排水沟,重车下坡行驶。
(4)修建临时设施、安装临时水电。搭设临时工棚,修建现场供水、供电、供压缩空气管线。
(5)材料、机具的准备及设备试运转。机械设备维修、检查,运往施工现场。
(二)测量、定位放线工作
为保证整个场地定位及标高的准确,对建设单位提供的水准进行校核。施测中严格控制精度,定位放线的基本步骤如下。
(1)根据设计定位条件测设“控制网”,作为开挖的依据。
(2)测定边线控制桩。
(3)撒灰线。
(4)各施工层标高控制主要沿山体向下竖直进行,引测步骤为:①先用水准仪根据水准点在河道两边山体引测出起始标高线。②根据施工进度用钢尺沿铅直方向向下量至设计标高。③将水准仪安置到施工层,校测由上面传递上来的各水平线,在各层抄平时,后视两条水平线以作校核。
(三)土石方开挖工作
完成需开挖区段的场地清理后,对需回填的区段进行回填夯实,且达到规范要求后再进行土石方开挖。开挖包括渠道土石方开挖、沟渠、排水涵土、石方开挖、箱涵、闸门等土石方开挖等。采用挖掘机配合自卸汽车的方法,挖掘机开挖并装车,自卸汽车运输至指定位置。
开挖时采用机械自上而下、全断面一次挖到位的方法,并按照设计断面分段依次进行开挖。边角和机械难以挖到之处,由人力配合开挖。为了使基底土层不受到扰动,机械开挖时须预留20cm的保护层,由人工进行开挖和修整。施工过程中要避免扰动开挖线之外的土石方,并且按设计图纸和测量点线控制开挖边坡,严禁出现超挖,并尽量避免欠挖。开挖土石方除用于筑堤外,多余土石方用推土机推运至渠道外侧弃土区。机械开挖后的边坡需由人工进行修整,且开挖完成后,测量校核开挖断面。
在雨季施工时,采取保证工程质量和安全施工的技术措施,防止雨水冲刷开挖完成的基础和边坡。
(四)土石方调运工作
(1)开挖土石方,大部分可就近用作填筑或弃土,但因施工工序、工期安排等原因,仍有部分土石方需要在工段范围内进行调运。
(2)土石方调运使用挖掘机配合自卸汽车进行。需要调运土石方的区域,由挖掘机开挖并装车,然后用自卸汽车运送至弃土位置或填筑施工段,在专人指挥下,这些土石方在指定位置被卸车。
(五)土石方填筑工作
(1)土石方填筑包括土石方筑堤压实、沟渠土石方回填等。
(2)有压实度要求的土石方填筑工程,开工前须根据土石方填筑料源,并按照《土工试验规程》进行试验。根据室内试验与碾压试验结果研究确定施工压实参数,包括铺土厚度、含水量的适宜范围、压实遍数、压实方法等。
(3)填方前须对基底进行清理、碾压,经监理工程师验收后开始填筑。土石方回填采用机械为主,结合人工施工。铺土采用挖掘机配合推土机进行,整平、初压使用推土机,碾压使用振动式压路机。机械无法施工的部位由人工施工,使用蛙式打夯机或内燃夯夯实。
(4)土石方回填工序要保证持续和连贯进行。若土料含水量较高,使用翻耕晾晒的方法降低含水量;若含水量过低,使用洒水汽车洒水并适当闷料,以调整土料含水量至最佳含水量范围。
(5)填筑作业应分段、分层施工,按“铺料→整平→压实→质检”四个工序进行流水作业,层次清楚、大面平整、均衡上升、减少接缝。(注意:土石方开挖工程主要参照《水工建筑物岩石基础开挖工程施工技术规范》、《水工建筑物地下开挖工程施工规范》等。分土质基础、岩石基础,地上、地下分别进行。)
二、土石方的机械开挖方法
土石方开挖常用的方法有人工开挖法和机械开挖法,对于现代化的施工作业来说,常采用机械开挖法。
(一)正铲挖土和卸土的方式
根据正铲挖土机与运输汽车的相对位置不同,正铲挖土和卸土石方式有以下两种。
(1)正向挖土、后方卸土,如图4-1所示。
(2)正向挖土、侧向卸土,如图4-2所示。

图4-1 正向挖土、后方卸土
图4-2 正向挖土、侧向卸土
(二)反铲挖土和卸土的方式

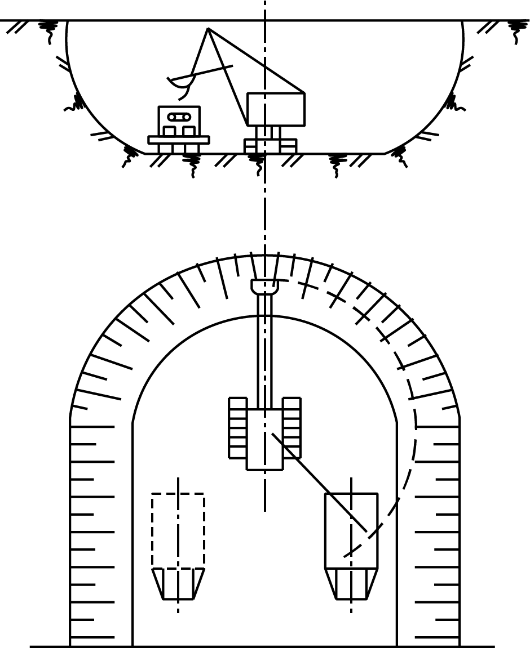

1.沟端开行
挖土机位于基槽一端挖土,随挖随退,后退方向与基槽开挖方向一致。其优点是挖土石方便,开挖的深度和宽度都较大。反铲挖土机如能在基槽两侧卸土,其最大挖土宽度为1.7倍挖土机的有效挖土半径,如图4-3所示。如基坑宽度超过1.7倍挖土机的有效挖土半径时,则可将基坑分条平行开挖,如图4-4所示。

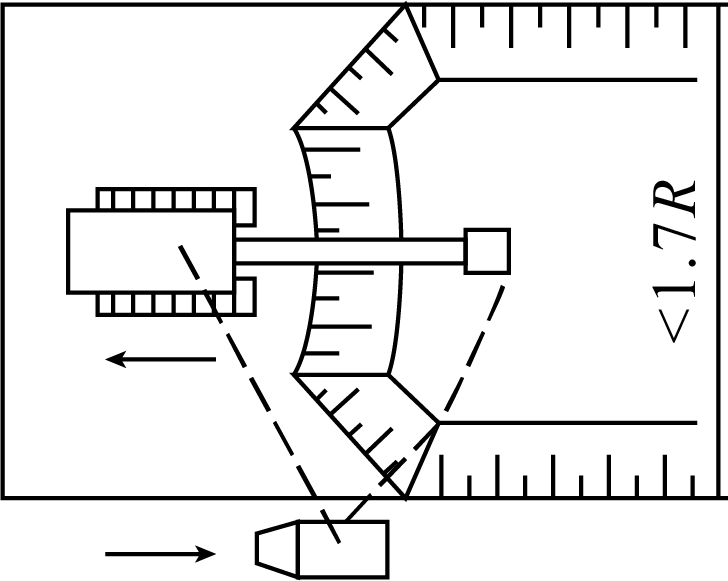

图4-3 最大挖土宽度为1.7倍挖土机的有效挖土半径

图4-4 基坑分条平行开挖
2.沟侧开行

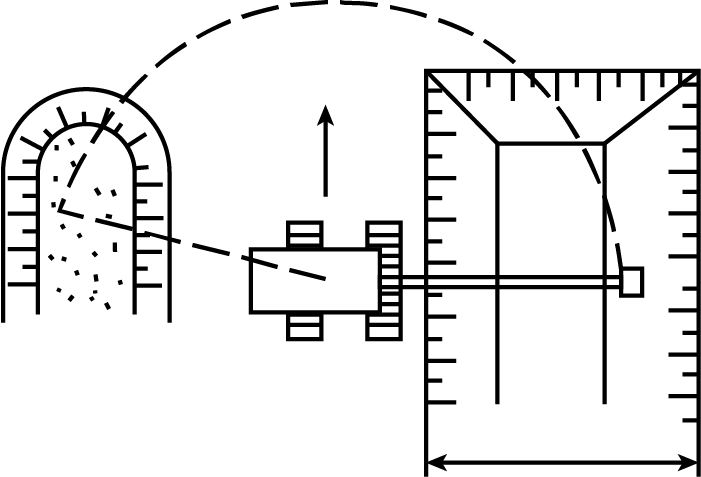

挖土机位于基槽一侧挖土,随挖随平行于基槽移动。由于挖土机移动方向与挖土石方向相垂直,所以机身稳定性较差,开挖的深度和宽度均较小,最大宽度为0.8倍挖土机的有效挖土半径,但可就近卸上堆置,如图4-5所示。一般在场地宽敞的临时性窄沟开挖中采用。

图4-5 沟侧开行
(三)铲运机的开行路线

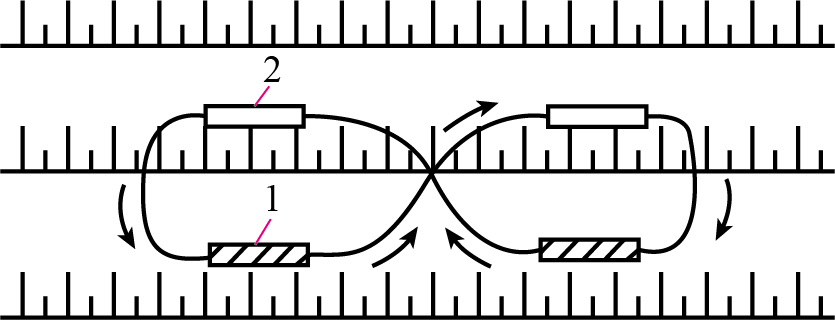

铲运机由挖至卸运行的循环路线称为开行路线。开行路线是否合理,直接影响生产效率,因此要预先根据挖填方区的分布合理组织。开行路线一般有环形路线(图4-6)和“8”字形路线(图4-7)两种。
图4-6 环形路线

图4-7 “8”字形路线
(四)主要施工机械
1.单斗挖掘机

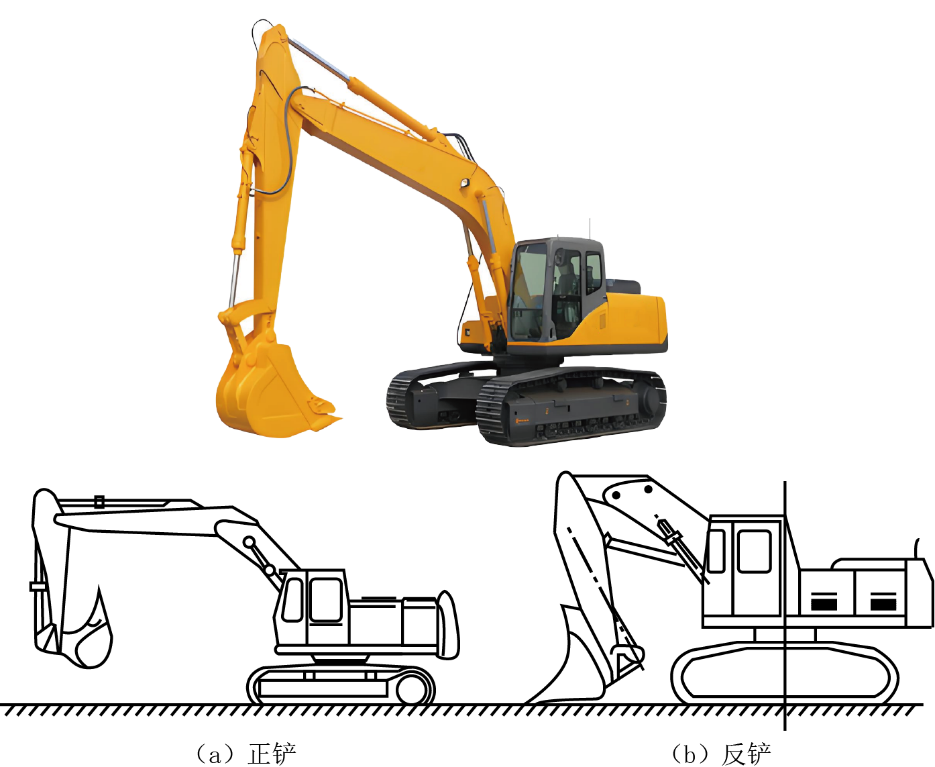

单斗挖掘机如图4-8所示。

图4-8 单斗挖掘机
2.多斗挖掘机

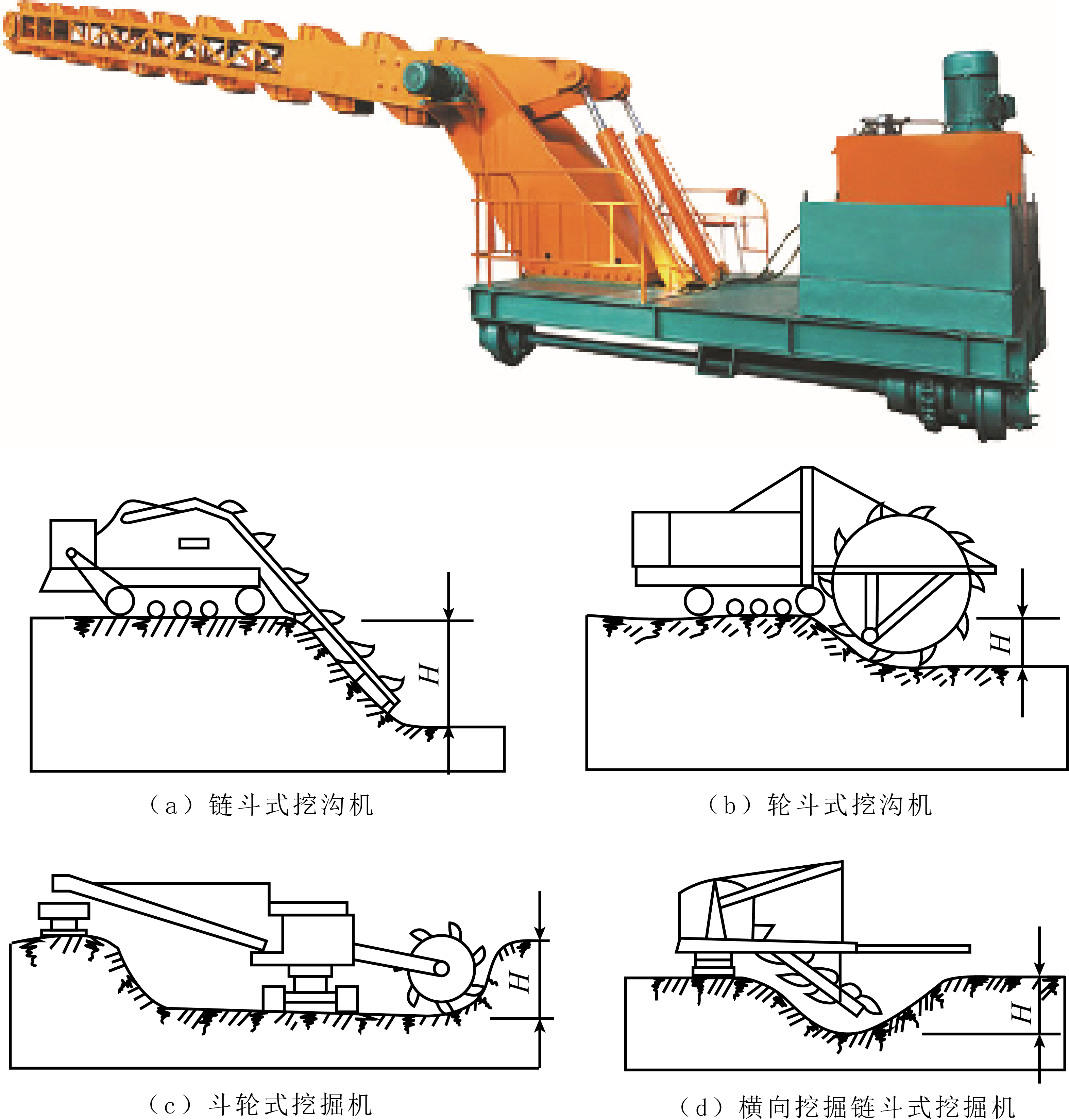

多斗挖掘机如图4-9所示。

图4-9 多斗挖掘机的主要形式
H:挖掘深度
3.拉铲挖掘机
拉铲挖掘机如图4-10所示。

图4-10 拉铲挖掘机
4.推土机
推土机如图4-11所示。

图4-11 推土机
推土机的作业方法有以下五种。
①槽型推土法。
②下坡推土法。
③并列推土法。
④分段铲土集中推送法。
⑤斜角推土法。
5.铲运机
铲运机如图4-12所示。

图4-12 铲运机
铲运机是一种利用铲斗铲削土壤,并将碎土装入铲斗进行运送的铲土运输机械,能够完成铲土、装土、运土、卸土和分层填土、局部碾实的综合作业。
单斗挖掘机是一种常见的挖掘机械,它通过一个单独的斗齿进行挖掘作业。这种挖掘机通常配备一个可旋转的上部结构和一个可伸缩的臂杆,使得斗齿能够到达不同的作业位置。单斗挖掘机适用于各种土石方工程,如挖掘沟渠、平整土地等。
多斗挖掘机,又称链斗挖掘机,是一种连续作业的挖掘设备,主要用于大规模土石方工程。它由一系列相互连接的斗齿组成,这些斗齿固定在一条连续的链条上。当链条运动时,斗齿会连续挖掘土壤并将其运送到指定位置。多斗挖掘机效率高,适合在大型矿山、水利建设等工程中使用。
拉铲挖掘机,也称为拉铲式挖掘机,是一种利用钢丝绳牵引斗齿进行挖掘的机械。这种挖掘机的斗齿通过钢丝绳与挖掘机臂杆相连,臂杆的运动带动斗齿进行挖掘和提升动作。拉铲挖掘机适用于挖掘较深的沟渠和基坑,尤其在狭窄空间内作业时具有优势。
推土机是一种主要用于推土和平整地面的重型工程车辆。它由一个大型的推土板和履带式行走机构组成。推土机通过液压系统控制推土板的升降和倾斜角度,从而实现推土、平整、压实等作业。推土机适用于道路建设、土地开发、堤坝建设等工程。
三、熟知土石方的压实方法
(一)压实理论
1.土体的压实
细颗粒填充粗土粒间的空隙,排走空气所占的体积,实质就是提高土体的密实度。
2.压实的作用
可以提高土体的稳定性和防渗能力。如干密度为1.4的砂壤土,压实后干密度为1.7,其抗压强度提高4倍,渗透系数降低2000倍。
3.影响压实的因素
(1)土料的性质:黏性土、非黏性土。
(2)含水量:最优含水量与压实功。
(3)颗粒级配、压实方法、压实参数等。
(二)压实方法
压实方法有碾压、夯实和振动夯实等。
1.碾压
碾压适用于大面积填土。碾压机械主要有平碾碾压机、羊足碾碾压机和汽胎碾碾压机,如图4-13所示。
(1)平碾碾压机,即压路机,适用于较薄的填土或表面压实、平整场地、修筑堤坝及道路工程,是应用最广泛的大面积填土压实机械。
(2)羊足碾碾压机,在滚轮表面装有许多羊足样滚压件,羊足高度为滚轮直径的1/5~1/8,需机械牵引。滚筒内按需要可装水或砂等。压实效果及深度较同重量的平碾高。适用于中等深度的粉质粘土、粉土、黄土等,且含水量适当。对干砂、干硬土块及石渣等压实效果不佳,不宜使用。还有一种带槽碾的特点及适用范围与羊足碾相似。
(3)汽胎碾碾压机,通过轮胎的压力进行碾压,较少采用。但有时利用土石方运输车辆进行碾压,效果较好而且经济,但不宜大面积靠车辆碾压。且需要较好地进行规划。
(a)平碾碾压机
(b)羊足碾碾压机
(c)气胎碾碾压机
图4-13 碾压机械
2.夯实
夯实主要用于小面积填土作业,作用深度大。小型夯实机械有冲击式和振动式之分,主要有内燃打夯机、电动立夯机及蛙式打夯机。由于其轻便,在工程中应用很广,适用于基坑沟槽及各种零星分散、边角部位的小型填方的夯实作业。
3.振动压实
振动夯实主要用于压实非粘性填土,如砂、石等,能增加填土密实度。机械如振动夯实机等。利用振动作用增加密实度是填土作业中常用的方法,如一般的压路机均有静力档和振动档,在道路工程的片石路基压实施工中通常进行振动压实。
4.其他方法
对于特厚的土层,采用重锤夯实或强夯等方法。
(三)压实机械的选择原则
(1)与筑坝材料的特性相适应。
(2)与土料含水量、原状土的结构状态和设计压实标准相适应。
(3)与施工强度大小、工作面宽窄和施工季节相适应。
(4)与施工单位现有机械设备情况和习用某种设备的经验相适应。
(5)各种碾压机械对各种土石料的适用范围如图4-14所示。

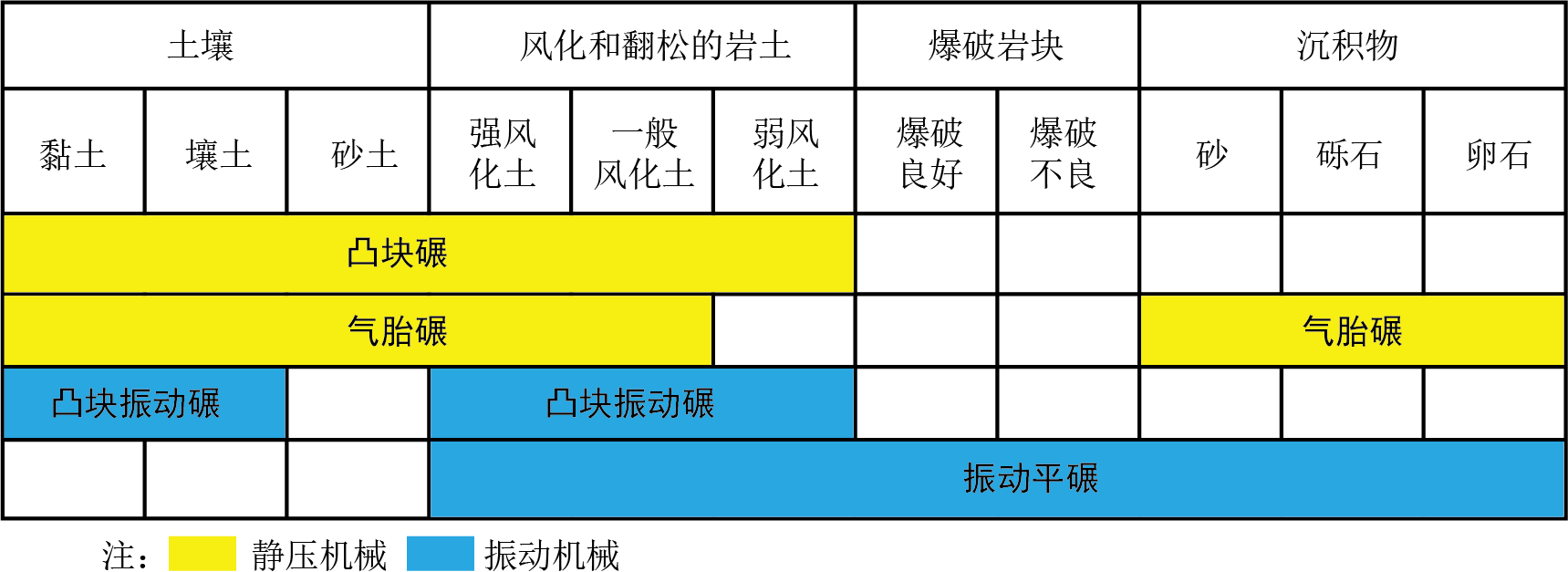

图4-14 各种碾压机械对各种土石料的适用范围
(四)压实试验目的
通过试验,确定合理且经济的压实参数(铺土厚度、压实遍数、最优含水量/加水量、压实机械类型与重量),指导现场施工,确保压实质量达到设计要求。
1. 压实标准
(1)黏性土:以压实度作为控制标准。压实度是现场实测干密度γ_d 与室内标准击实试验(或振动压实试验)所得最大干密度γ_max的比值(百分比表示)。
(2)无黏性土(砂、砾石等): 通常以相对密度D_r 作为控制标准。为方便工程应用和检测,常将相对密度要求换算为对应的干密度γ_d 要求进行控制。
相对密度D_r与干密度γ_d的换算关系:
γ_d = (γ_min γ_max) / [γ_max - D_r (γ_max - γ_min)]
其中:
γ_d:要求达到的干密度 (g/cm³ 或 t/m³)
γ_min:土料的最小干密度(疏松状态,通过标准方法测定)(g/cm³ 或 t/m³)
γ_max:土料的最大干密度(最密实状态,通过标准方法测定)(g/cm³ 或 t/m³)
D_r:要求的相对密度(以小数表示,如0.70表示70%)
2. 压实参数
通过试验需确定的主要压实参数如下。
(1)黏性土: 最优含水量(ω)、铺土厚度(h)、碾压遍数(n)、压实机械重量(Q)及类型。
(2)无黏性土: 铺土厚度(h)、碾压遍数(n)、压实机械重量(Q)及类型(通常振动碾压更有效)。含水量(ω) 对无黏性土的压实效果影响较小,通常不是关键控制参数,但仍需注意避免过饱和。
3. 碾压试验
试验场地选择。
(1)应选择在施工区域附近,具有代表性(地质条件、土料性质与施工区相似)。
(2)场地要求地势平坦、开阔,便于压实机械操作。
(3)场地基础应密实、稳定,能承受试验荷载。
(4)靠近水源(如需要调整含水量)。
(五)试验与绘图分析
根据碾压试验结果进行以下工作。
1.绘制含水量(ω)与干密度γ_d关系曲线
(1)针对黏性土,确定其最大干密度γ_max 和对应的最优含水量(ω)。
(2)对于无黏性土,此曲线通常较为平缓,但仍需绘制以观察规律。
2.绘制干密度γ_d、最优含水量(ω)与压实遍数(n)的关系曲线
(1)在同一坐标系内,以压实遍数(n)为横坐标,分别以干密度γ_d和最优含水量(ω)为纵坐标(建议使用双纵坐标)。
(2)该曲线用于分析压实遍数对压实效果(干密度)和所需最优含水量的影响。
3.选择最优压实参数(h, n, ω)
(1)判断标准: 在满足设计压实标准(压实度或相对密度)对应的γ_d的前提下,选择单位体积土体压实功能(或压实功)最小的组合。
(2)压实功能(E)计算: 单位体积压实功能通常与 (Q * n) / h 成正比(Q为压实机械有效作用力或线荷载,n为遍数,h为铺土厚度)。最小化 (n) / h 或其等效形式(在Q相对固定时)可近似代表单位体积压实功能最小,即最经济。
(3)综合选择: 结合曲线分析,选择满足压实标准且(n) / h值最小的铺土厚度(h)和压实遍数(n)组合。最优含水量(ω)主要从含水量-干密度关系曲线确定。
